Алексей Лихачев: смена правительства Венгрии не повлияла на строительство АЭС «Пакш-2»
Обсуждения вокруг строительства АЭС «Пакш» в венгерских СМИ идут оживленно. Месяц назад сменилось руководство заказчика станции. С новым руководителем у «Росатома» уже налажен рабочий контакт.
«К диалогу мы готовы, равно как и готовы на языке цифр и фактов дать ответы на любые вопросы, возникающие у венгерского руководства. Пока обращений к нам не поступало», — прокомментировал «СР» глава «Росатома» Алексей Лихачев.

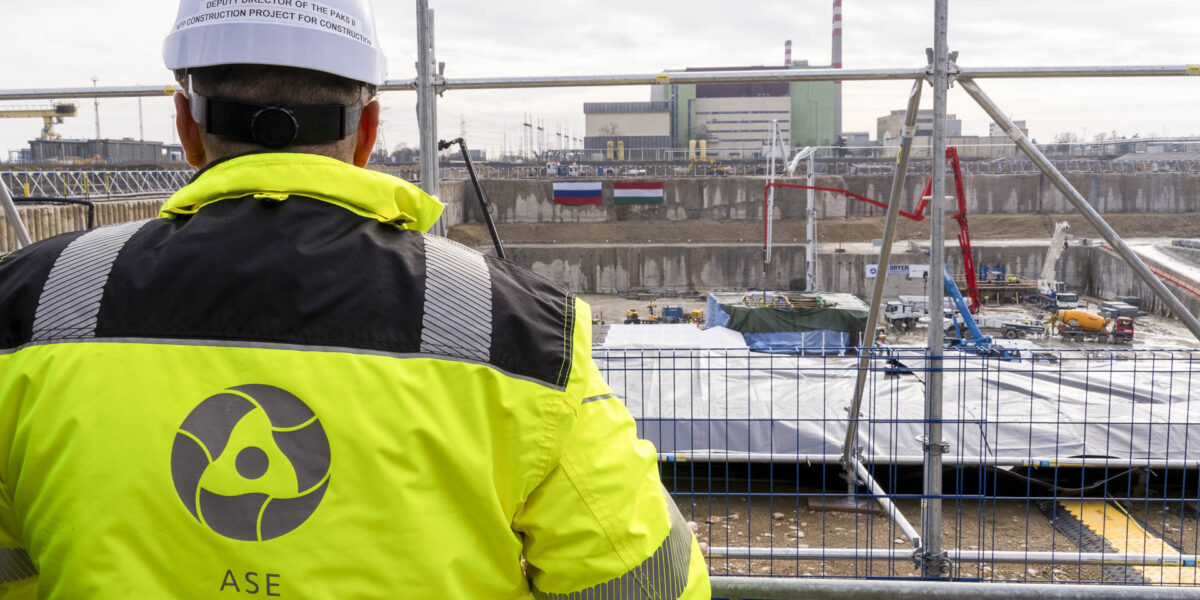

В феврале 2026 года на стройплощадке пятого энергоблока станции началась заливка первого бетона фундаментной плиты здания реактора. Бетонирование планируют завершить до начала зимы.
«Сегодня бетонная подготовка на этом участке завершена уже более чем на 80%, мы «закачали» в основание энергоблока более 18 тыс. м³ бетона. На шестом энергоблоке ведутся работы по разработке котлована «ядерного острова». Темпы разработки соответствуют плановым, до конца года планируем начать работы по подготовке «первого бетона» и на этом блоке тоже», — сказал Алексей Лихачев.
Для новых энергоблоков АЭС изготавливают и оборудование. Уже готова и доставлена в Венгрию ловушка расплава активной зоны реактора, изготовлены и металлические заготовки для реактора пятого энергоблока, скоро приступят к сборке. Работы по отливке реактора шестого энергоблока идут по графику.
По мнению экспертов, гипотетический пересмотр ключевых параметров проекта АЭС «Пакш-2» потребует существенного переноса сроков ввода в эксплуатацию и фундаментального пересмотра финансовой модели.
