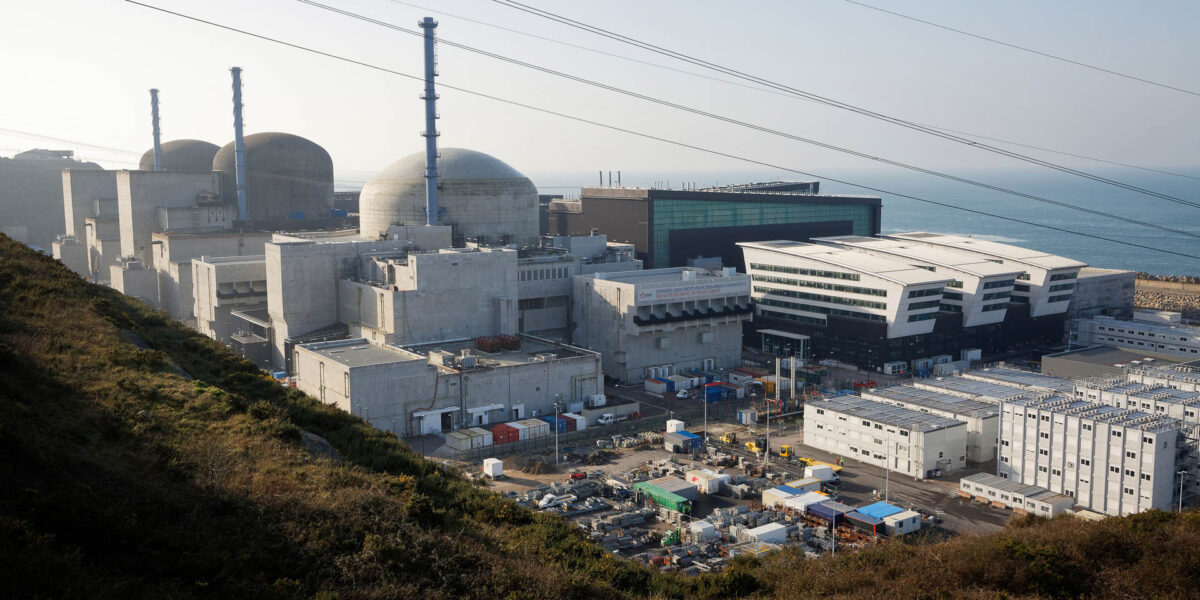

Во Франции достиг проектной мощности третий блок АЭС «Фламанвиль»

12 декабря Управление по ядерной безопасности и радиозащите дало разрешение превысить 80 % номинальной мощности в рамках ввода в эксплуатацию.

Как сообщил оператор станции Électricité de France, 14 декабря выработка тепловой энергии на блоке № 3 достигла 100 %. Компания протестирует оборудование на разных уровнях мощности и проведет измерения, чтобы убедиться, что все работает должным образом.

Строительство «Фламанвиля‑3» с реактором EPR общей электрической мощностью 1650 МВт началось 3 декабря 2007 года. Приступить к вводу в эксплуатацию регулятор разрешил в мае 2024 года. В сентябре стартовали пусковые работы. К электросети блок был подключен 21 декабря. Это первый во Франции энергопуск за 25 лет (предыдущий — 24 декабря 1999 года на блоке №2 АЭС «Сиво»). В январе этого года регулятор разрешил работу на мощности более 25% номинальной.

В ноябре 2023 года Électricité de France оценила расходы на сооружение блока в 19,3 млрд евро, из них на строительство — 13,2 млрд евро. Счетная палата Франции в январе этого года предположила, что итоговая стоимость «Фламанвиля‑3» достигнет 20,4 млрд евро.

Поделиться
Есть интересная история?
Напишите нам
Читайте также:
Федеральный номер «Страна Росатом» №42 (746)
Скачать
Федеральный номер «Страна Росатом» №42 (746)

Интервью с директором департамента крюинга филиала FESCO Александром Перфильевым — ​стр. 5

Восемь героев, которые защитились — ​стр. 7

Как сэкономить на спецобуви без вреда здоровью — ​стр. 19

Скачать
Алексей Лихачев Новости
«Росатом» планирует развернуть стройку АЭС в Казахстане в 2027 году
Алексей Лихачев Новости
«Росатом» готовит программу по строительству АЭС «Пакш-2» на 2027 год
Алексей Лихачев Новости
На АЭС «Аккую» готовятся к горячей обкатке первого блока
Алексей Лихачев Новости
Алексей Лихачев назвал атомную энергетику условием достижения климатических целей
Алексей Лихачев Главное
На «Мировых атомных днях» обсудили будущее атомной энергетики
Последние записи
Показать ещё
