Контур замыкается: на реакторе БРЕСТ-ОД-300 ставят оболочки периферийной полости

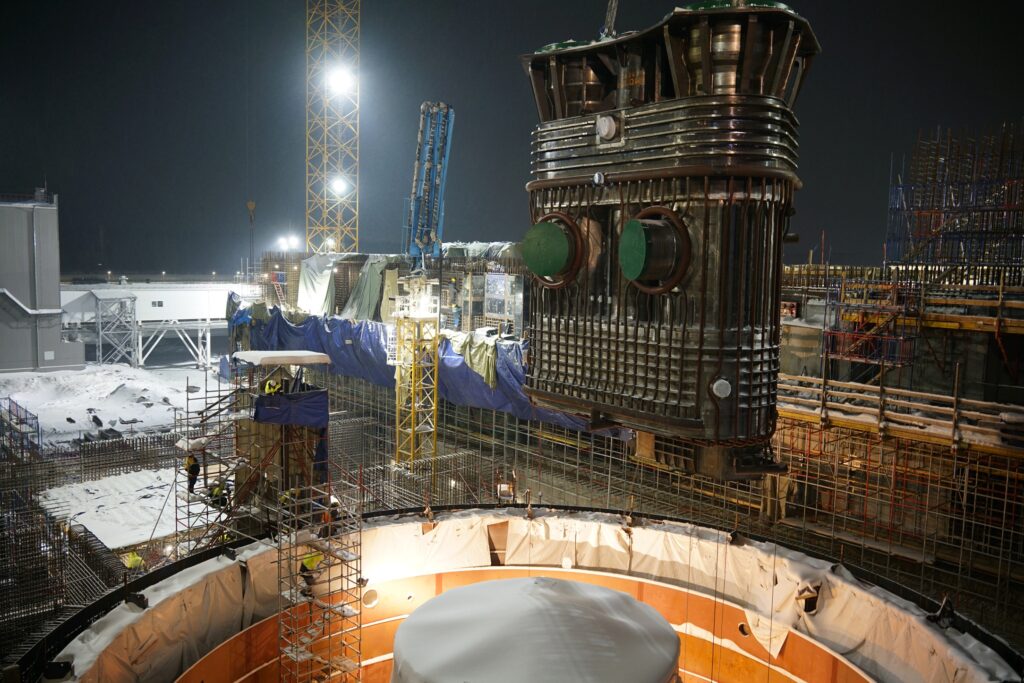

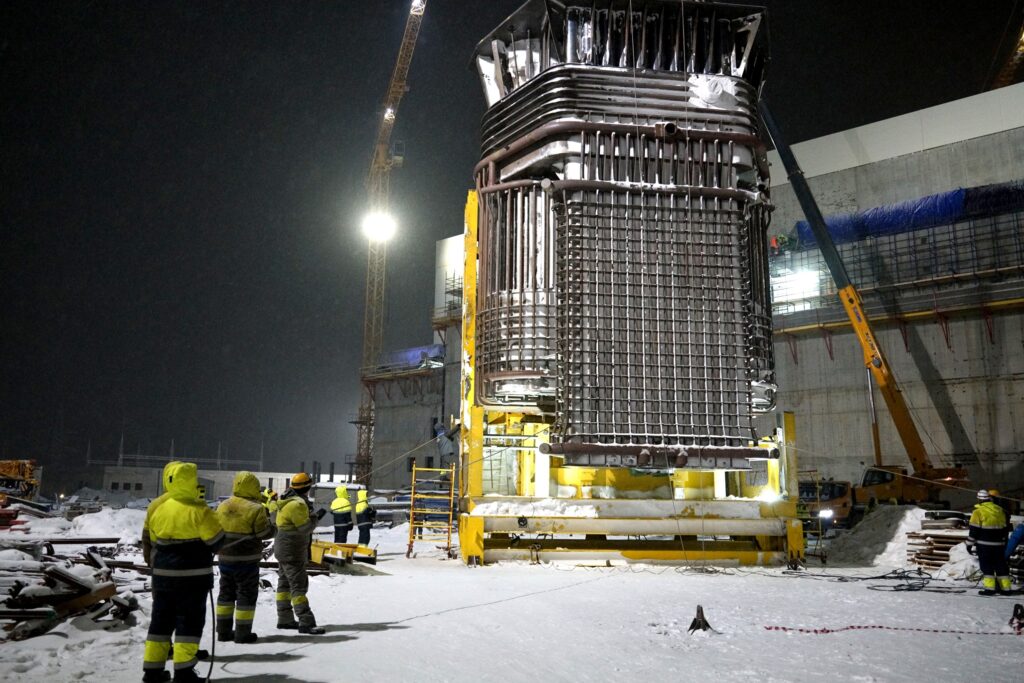

Вторую неделю подряд в центре внимания — Сибирский химкомбинат. На этот раз важное событие на стройплощадке опытного-демонстрационного энергокомплекса (ОДЭК) четвертого поколения: начался монтаж оболочек периферийной полости реактора БРЕСТ-ОД-300. Каждая – размером с пятиэтажку.

«После установки элементы периферийной полости реактора будут соединены с уже смонтированной оболочкой центральной полости и образуют замкнутый контур для циркуляции свинцового теплоносителя, — прокомментировал директор энергоблока БРЕСТ-ОД-300 энергокомплекса Сибирского химкомбината Иван Бабич. — Внутри этого контура впоследствии будут размещены парогенераторы, главные циркуляционные насосы, системы очистки теплоносителя и другое внутрикорпусное оборудование».

Ключевое преимущество БРЕСТа и главное отличие от традиционных легководных тепловых реакторов типа ВВЭР — интегральная компоновка. Суть в том, что основное оборудование первого контура собрано в едином корпусе. Активная зона расположена в центральной металлической полости, заполненной жидким свинцом, а парогенераторы, циркуляционные насосы и остальное — в периферийных полостях.

Пространство между полостями поэтапно заполнят особым жаростойким бетоном, который обеспечит радиационную и тепловую защиту и обеспечит конструктивную прочность границы первого контура. Даже при отключении насосов теплоноситель продолжает циркулировать за счет естественной конвекции, что предотвращает перегрев активной зоны.

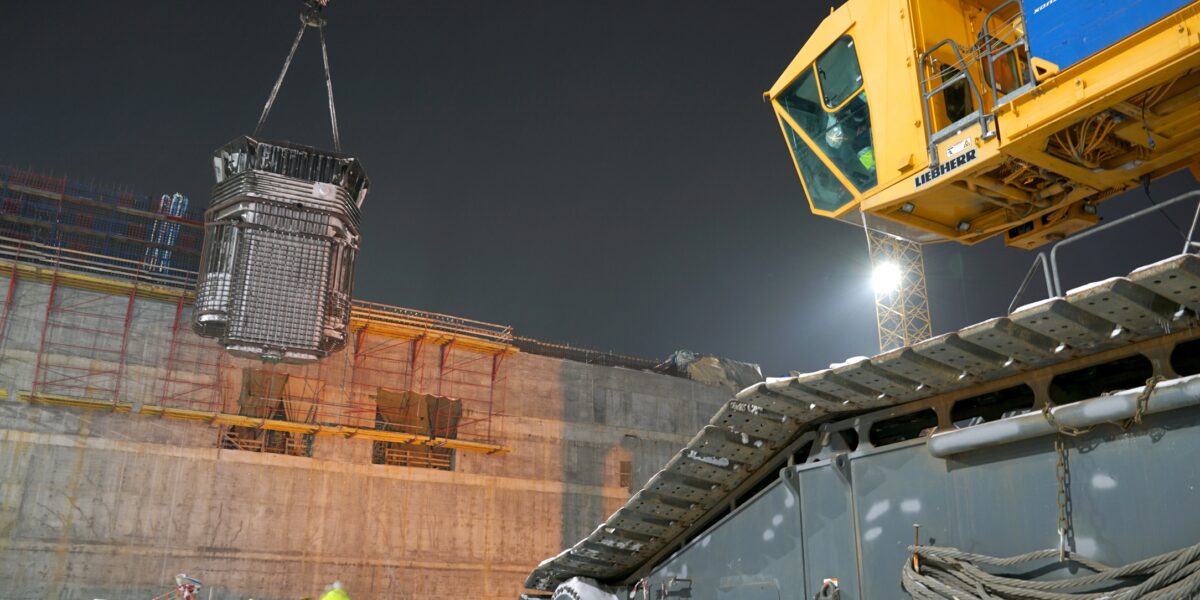

Интегральная компоновка позволила сделать энергоблок компактнее, отказавшись от ловушки расплава, большого объема обеспечивающих систем. Но сами полости компактными не назовешь. Это пять металлоконструкций общим весом более 1 тыс. т. Габариты сравнимы с пятиэтажным домом. Все оболочки изготовили на машиностроительных заводах «Росатома». С «Атоммаша» отгрузили оболочку центральной полости, с «Ижоры» — четыре оболочки периферийной. Для доставки крупногабаритного груза в Сибирь перекрывали дороги, меняли расписание поездов, поднимали линии электропередачи и демонтировали светофоры.

Оболочку центральной полости установили в конце сентября, монтаж оболочек периферийной планируют завершить до конца года. В первом квартале 2026-го планируют собрать и смонтировать элементы корзины активной зоны, в которой будут размещены тепловыделяющие сборки и блоки отражателей. Один из элементов — внутренний кожух. Он нужен для уменьшения теплообмена между горячим и холодным трактами теплоносителя и снижения температурной нагрузки на оборудование корзины.

«К монтажу кожуха планируем приступить после установки дополнительных конструктивных элементов на днище оболочки центральной полости, смонтированной в шахте реактора, а также после укрупнительной сборки узлов корзины на временной сборочной площадке и последующей установки внутри металлической оболочки центральной полости», — сообщил Иван Бабич.
